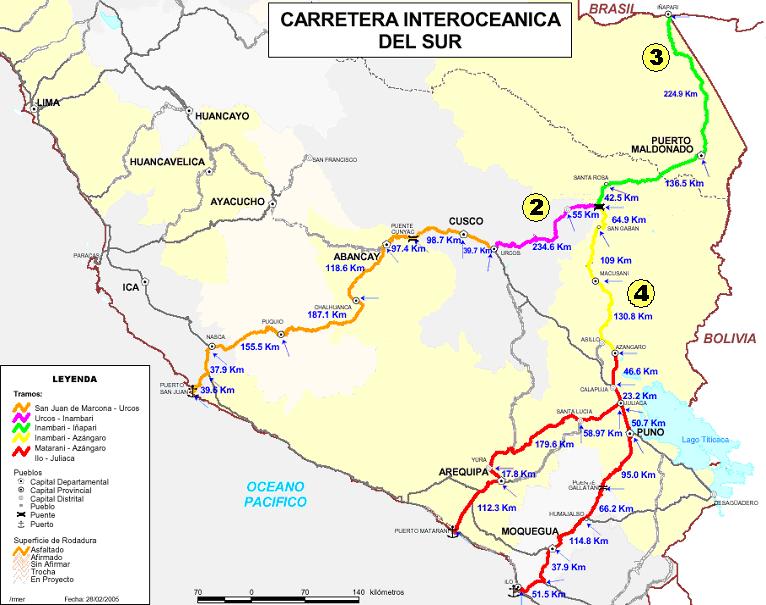

CORREDOR VIAL INTEROCEÁNICO SUR: TRAMOS 2, 3 Y 4
Los tramos 2, 3, y 4 del Corredor Vial Interoceánico Sur fueron entregados en Concesión el 04/08/2005, fecha que se suscribió el Contrato de Concesión entre el Estado Peruano y el Consorcio Concesionario Interoceánico, para los tramos 2 y 3, conformado por Constructora Norberto Odebrecht S.A., Graña y Montero S.A., JJC Contratistas Generales S.A.; y el Consorcio INTERSUR, para el tramo 4, conformado por Andrade Gutiérrez, Construcoes e Comercio Camargo Correa S.A., Constructora Queiroz Galvao S.A.
El Tramo 2 (Urcos – Inambari), incluye los subtramos Urcos – Ocongate – Marcapata – Quincemil - Inambari, el Tramo 3 (Inambari - Iñapari), comprende los subtramos Puente Inambari - Santa Rosa - Dv. Laberinto - Puerto Maldonado – Alegría – Iberia - Iñapari; y el Tramo 4 (Inambari – Azángaro), incluye los subtramos Puente Inambari - San Gabán – Ollachea – Macusani – Progreso - Dv. Asilo - Azángaro.

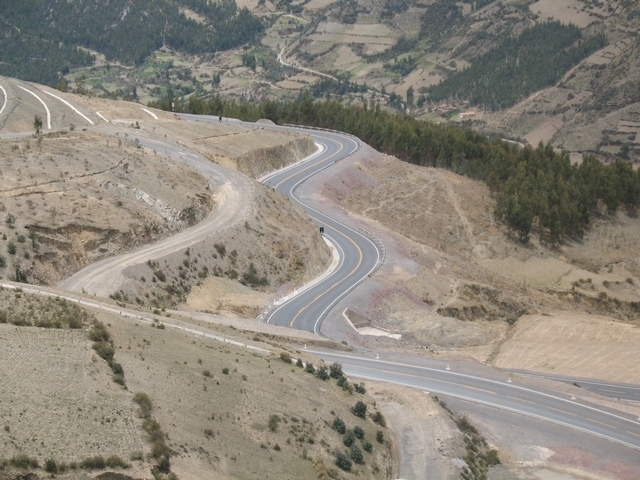

Tramo 2: Urcos - Inambari
Fuente: Concesionaria IIRSA SUR
Obras:
TRAMO | NO ASFALTADOS | ASFALTADOS | TOTAL | |||
---|---|---|---|---|---|---|
INVERSIÓN USD MILLONES |
KM |
INVERSIÓN USD MILLONES |
KM |
INVERSIÓN USD MILLONES |
KM |
|
San Juan de Marcona -Urcos |
0 |
0 |
763 |
64 |
763 |
64 |
Urcos - Pte. Inambari |
300 |
205 |
0 |
|
300 |
205 |
Pte. Inambari - Iñapari |
403 |
317 |
0 |
|
403 |
317 |
Pte. Inambari - Azángaro |
306 |
172 |
0 |
306 |
172 |
|
Matarani - Azángaro , Ilo - Juliaca |
62 |
25 |
752 |
110 |
814 |
135 |
TOTAL |
1,071 |
718 |
1,514 |
174 |
2,586 |
892 |
Fuente: Bases del Concurso, Pág. Web PROINVERSIÓN.

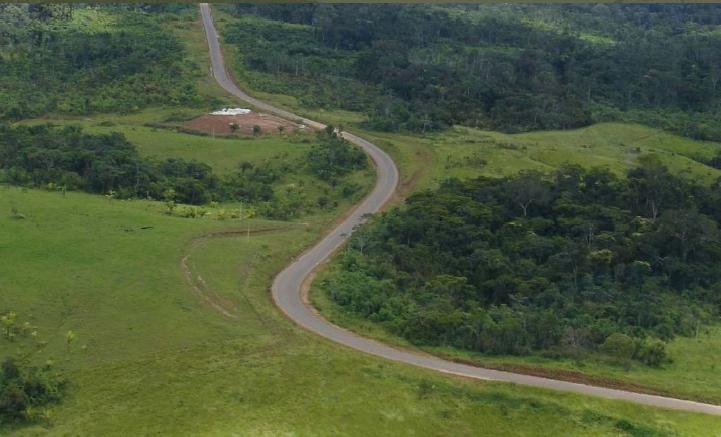

Tramo 3: Inambari - Iñapari
Fuente: Concesionaria IIRSA Sur
Entre los principales avances podemos destacar:
• En el tramo 2, la primera etapa de las obras se terminó en agosto de 2007, y se vienen ejecutando las obras de la segunda etapa.
• En los tres tramos se ha reducido a la mitad el tiempo de viaje: En el Tramo 2 de 16 a 7 horas, en el tramo 3 de 17 a 8 horas, y en el Tramo 4 de 11 a 7 horas.
• Asimismo, en los tres tramos se ha incrementado el tráfico: en el tramo 2 en 500%, en el tramo 3 en 350% y en el tramo 4 en 169%.
• Se han generado puestos de trabajo, donde el 100% de la mano de obra no calificada es de la zona: en el caso del tramo 2 se han creado 1,400 puestos de trabajo; en el tramo 3, 2,100 puestos; y en el tramo 4, 1,500 puestos.
• En los Tramos 2 y 3 se ha incrementado el turismo en la zona, aumentado el número de hoteles y restaurantes en las localidades por donde pasa la carretera.

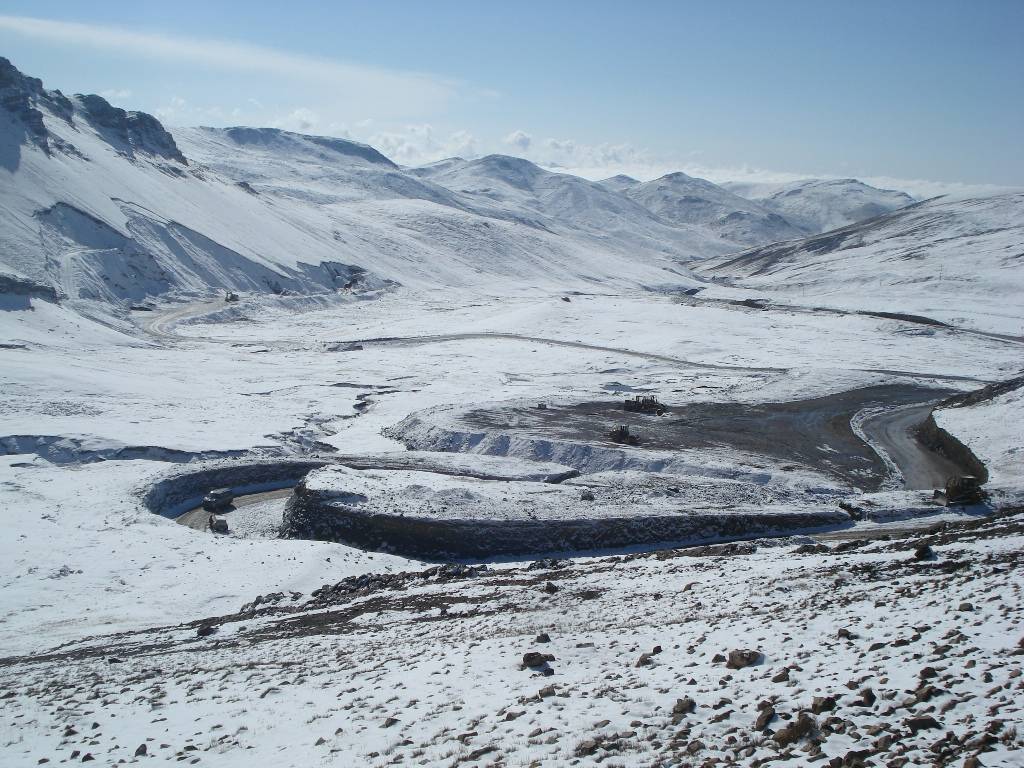

Km. 164+500: Abra Oquepuño. Tramo 4: Azángaro - Puente Inambari
Fuente: INTERSUR S.A.
