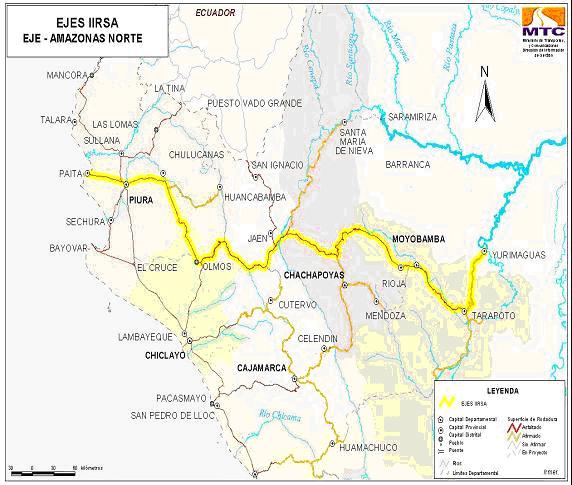

Vía Expresa de Javier prado

Concesiones / Ejes IIRSA

Eje Amazonas Ramal Norte

Comprende el Tramo Yurimaguas – Tarapoto – Rioja - Corral Quemado – Olmos – Piura – Paita, fue entregado en Concesión el 17/06/2005 al Consorcio Concesionaria Eje Vial Norte, conformada por Constructora Andrade Gutiérrez, Norberto Odebrecht S.A. y Graña y Montero S.A.




OBRAS


Las obras requeridas para garantizar los niveles de serviciabilidad que exige el Contrato de Concesión se realizará en dos etapas; tal como se detalla a continuación:


Primera Etapa:


Las obras de los tramos Piura-Paita y Dv. Olmos-Piura inicialmente se encontraban comprendidas dentro de la segunda etapa, para adelantar dichas obras se tuvo que suscribir el 23 de febrero del 2006 la Adenda Nº 2.


Ruta Nacional Tramo Km Obras

08A

Yurimaguas-Tarapoto

127.2

114 km de construcción y mejoramiento de acuerdo a (*)

02 y 01N

Piura-Paita

55.8

Rehabilitación y mejoramiento del tramo de acuerdo a (*)

01B

Dv. Olmos-Piura

168.9

Rehabilitación y mejoramiento del tramo, de acuerdo a (*)


(*) Especificaciones mínimas indicadas en Anexo 9 de las Bases del Concurso y con referencia en los Estudios antecedentes del MTC


Segunda Etapa:


Ruta Nacional Tramo Km Obras

08ª y 05N

Tarapoto-Rioja

133.0

Rehabilitación, mejoramiento y estabilización de todo el tramo, reforzamiento de puentes Bolivia y Cumbaza y construcción del puente Ponazapa, de acuerdo a (*)

05N

Rioja-Corral Quemado

274.0

Rehabilitación y estabilización del resto del tramo Naranjitos – Corontachaca; defensas ribereñas y estabilización de otros sectores, de acuerdo a (*)

03N, 04

Corral Quemado – Dv. Olmos

196.2

Intervenciones de acuerdo a (*)


(*) Especificaciones mínimas indicadas en Anexo 9 de las Bases del Concurso y con referencia en los Estudios antecedentes del MTC

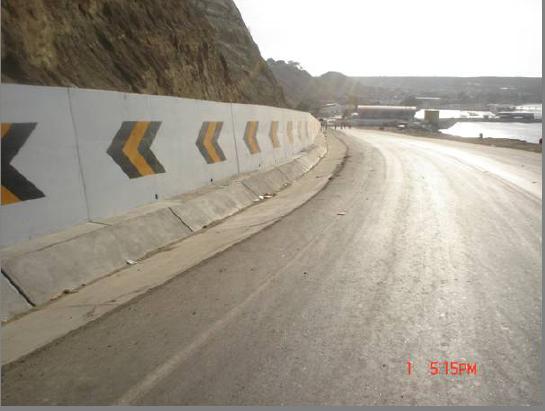

Muro de Impacto en la parte final del tramo Piura - Paita, terminado y señalizado.

Fuente: Concesionario IIRSA NORTE


Los principales avances a la fecha son:


  • Se ha reducido a la mitad el tiempo de viaje en el tramo, de 36 a 18 horas.
  • Se ha ejecutado el 100% de las obras de la primera etapa previstas para los tramos Paita-Piura y Piura-Olmos.
  • Se ha logrado el incremento del tráfico del 40% en los tramos rehabilitados y construidos.
  • Se han generado 2 000 puestos de trabajo, donde el 100% de la mano de obra no calificada es de la zona.
  • Se realizó la colocación de bonos IIRSA Norte por USD 213 MM en el mercado de Nueva York - Estados Unidos, recursos que servirán para financiar la construcción de los 960 Km. de la carretera IIRSA Amazonas Norte. Los bonos, colocados en base a la emisión de Certificados de Reconocimientos de Derechos del Pago Anual por Obras (CRPAO), fueron emitidos el viernes 11 de agosto y adquiridos principalmente por inversionistas americanos y europeos.
  • A la fecha se encuentran operativos los peajes de Paita, Chulucanas, Olmos, Pomahuaca (antes Pucara), Bagua, Pedro Ruiz, Aguas Claras y Moyobamba.
  • El proyecto ha beneficiado y beneficiará a los departamentos de Loreto, San Martín, Amazonas, Cajamarca, Lambayeque y Piura.



  • Documentos:


    Contrato de Concesión del Eje Amazonas Ramal Norte

    Adenda N° 1 al Contrato de Concesión del Eje Amazonas Ramal Norte

    Adenda N° 2 al Contrato de Concesión del Eje Amazonas Ramal Norte

    Adenda N° 3 al Contrato de Concesión del Eje Amazonas Ramal Norte

    Adenda N° 4 al Contrato de Concesión del Eje Amazonas Ramal Norte

    Adenda N° 5 al Contrato de Concesión del Eje Amazonas Ramal Norte

    Adenda N° 6 al Contrato de Concesión del Eje Amazonas Ramal Norte

    Ver presentación del Concesionario
